【项目进度报告】万顺化工五万吨电子级硫酸项目进度报告第八期(2017年5月10日)2023-11-24 14:38:25

  万顺化工五万吨电子级硫酸项目是由江西万顺化工有限公司和上海联仕化学材料有限公司合作,引进美国先进技术,力争打造中国最大的高纯电子级硫酸生产基地。项目占地80亩,总投资2.43亿元,建成达产后,将实现年销售收入5.5亿元,利润6500余AG真人 AG平台万元。

  场地内的场地平整,路通、水通、电通的三通一平已基本条件完备,具备入场施工的条件。

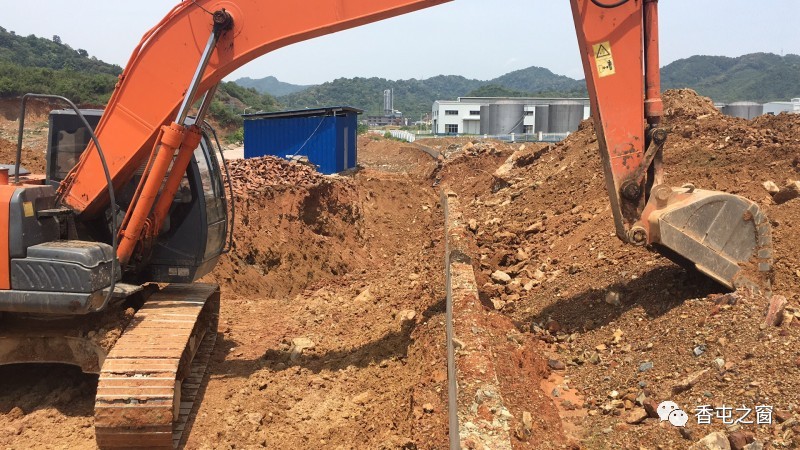

【项目进度报告】万顺化工五万吨电子级硫酸项目进度报告第八期(2017年5月10日)(图1)

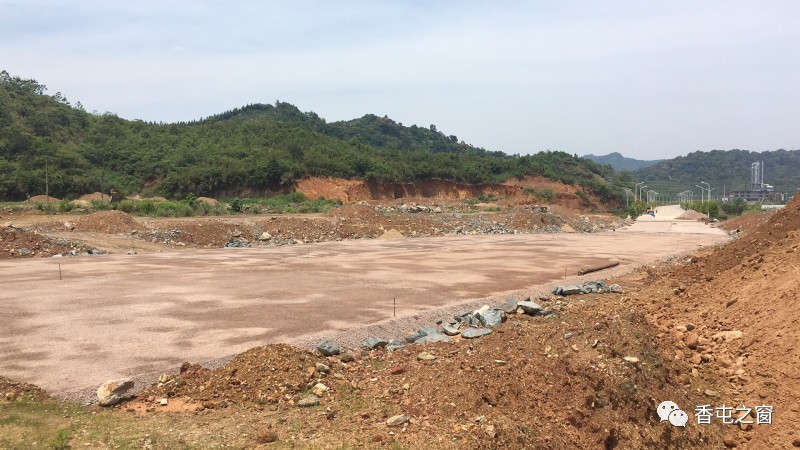

【项目进度报告】万顺化工五万吨电子级硫酸项目进度报告第八期(2017年5月10日)(图2)

  外管架土建基础施工单位已正式进驻现场,正在进行外管架土建部分前期施工工作。

【项目进度报告】万顺化工五万吨电子级硫酸项目进度报告第八期(2017年5月10日)(图3)

  环境预评价批复按有关程序有序推进中,目前已经出具初审意见,等待6月进行局联评及过会。

  厂区围墙、道路及外管架土建部分的施工单位已开始入驻项目,完成第一批入驻施工人员的安全教育,已开始施工工作。

  场地内土建基础施工已完成招标工作,确定中标单位为大茅山建设工程有限公司,计划本周内完成合同的签订工作,下周一施工单位进场进行施工工作的前期准备。

  定型设备已于四月与生产厂家签订正式供货合同,开始进入生产备货流程,预计供货周期为45天。

  非标设备已完成大部分设备的设计工作,正与生产厂家对接,沟通设备生产的相关事宜。

  已与江铜集团正式签订进行外管架施工的安全协议,并由江铜集团安全负责人对施工人员进行安全教育。AG平台真人 真人AG 平台官网
